pondělí 16. dubna 2012

Jaro zacalo ...


... a tak se budeme snazit pokracovat v zacatem.

Na planu je toho pro letosni rok mene nez loni, ale ono to jednou docela staci.



1. Do leta bychom radi udelali obe dve terasy. Tedy polozili drevenou podlahu. Pravdepodobne ze dreva cumaru, ktere by melo dlohou vydrzet.
2. Jiz v zmne jsme trochu zacali s zemnimi upravami a nyni si nechame pomoci od bagru. Travu jsme jiz z male casti nejen zaseli, ale i vypestovali a treba do konce leta jiz budeme mit vice zelene plochy jak hnedeho jilu.
3. okolo vychodni casti pozemku chceme osadit obrubniky, aby nam pri bourkach netekla vsechba voda a hlavne bahno pred garaz.
4. Chodnik ke vchodu bude dlazba z anztazitovych betonovych desek
5. Dlazdice na schody jsou jiz zakoupene a tak jiz je jen polozit, i tak posledni mistnost ve sklepe (sklad dreva na krb)
6. Pokoj pro hosty jsme jit posledni vikend vymalovali a nad plan jsme vymalovali i chodbu ve sklepe a prichozi chodbicku do garaze. No a vymalovani garaze ma jeste cas.
7. vyasfaltovat prijezdovou cestu ke garazi
8. polozit podlahu v pokoji pro hosty a trochu to tam zkulturnet na prespani

To je tak asi vse. Kdyz se to takhle napise, tak toho neni ani tak malo.

čtvrtek 16. února 2012

Zimní spánek

Jelikoz jsme se ulozili k zimnimu spanku a s koncem roku vice mene prace okolo i v dome ukoncili. Budeme pokracovat se stavebnim denikem zase na jare az bude tepleji. Nyni se muzeme venovat cinnostem na ktery nebyl posledni rok cas - odpocivat a ti kteri nemusi pracovat tak ti mohou bobovat a sankovat.

úterý 10. ledna 2012

Vanoční dovolená

Teplé a slunečné počasí na přelomu roku jsme využili na úpravy terénu okolo domu. A původně plánovaný bagr na jare nahradila lopata a kolec.
A když se každý den 2-3 hodiny něco pokope, tak se přeci jenom něco změní.

pondělí 7. listopadu 2011

25. stavební týden

Posledni stavební týden. V patek 11.11.11 v 11:11:11 zacina oficialni stehovani do noveho domu. Je tomu skoro na den 1 rok, co jsme si vymysleli vymenit byt za dum a zacalo hledani postavenych novostaveb nebo stavebnich parcel. Rok po te se stehujeme a jsme radi, ze jsme to zvladli.
Samozrejme neni vse tak hotove, jak by jsme si mozna prali a rada veci je provizornich, ale to nam nevadi. Hlavne, ze prestane to vecne dojizdeni. Ujet za mesic 1800 km po Grazu autem neni zrovna idealni.
A tak od pristiho tydne konci stavebni denik a zacina normalni zivot.

neděle 30. října 2011

24. stavební týden

Nebot se nam podarilo sehnat jine dlazdickare, nez ty zednicke, tak kdyz vse dobre dopadne udelame do utery v dlazdickach velky pokrok. Laminat na podlahy jiz muzeme vyzvednout a tak bychom mohli pokracovat v pokladani dalsich m².
Ve stredu prijde sklenar abych konecne upresnili nektere detaily.
Vyborne by bylo, kdyby se k nam dostal instalater a elektrikar a nejakymi malickostmi nam pomohl dale. No a nejvetsi radost bychom meli kdyby jsme jiz konecne dostali spravne sklo ke vchodovym dverim. Prvni tri pokusy totiz nevysli.
Co jsme tento tyden stihli je nejlepe videt z fotek a tak jen pro informaci v bodech:
- mame od patka vsechny slunecni zaluzie a vsechny funguji
- kuchynsky nabytek je z 75% hotov, datum dokonceni zatim nejesny
- okolo domu je poradek jako jeste nikdy
- Laura ma v pokojicku cast fototapety a haky na houpacku
- satelit je namontovany a nastaveny
- koupelna je z 90% vydlazdickovana
- mame novou pracku
- stehujeme jiz postupne veci ze sklepa
- kovani na vnitrni sklenene dvere je z casti namotovano

neděle 23. října 2011

23. stavební týden

Nadchazejici tyden je naplanovana jen jedna akce a sice montaz kuchyne. Vse ostatni a to predevsim pokracovani v pokladani dlazdicek je vice mene otevrene. Doufame, ze se nam koncem tydne podari zabudovat vchodove dvere a zbyvajici zaluzie.
Nebot jseme v Bauhaus skoupili vsechny parkety (laminat) a zbytek prijde az do 14 dnu, tak momentalne nemuzeme pokracovat v pokladani podlah. Ale ono je jeste tolik praci k delani, ze se nudit nebudeme.

22. stavební týden

Mam zpozdeni psani stavebniho diare a tak to vezmu zkratkou. Malir zacal v utery, bohuzel nedodelal uplne cele prizemi, ale chybi jiz jen delici zed v obyvaku a jedna zed v predsini. Zacali jsme pomalu odvazet nejake veci ze sklepa do sklepa a protoze prijel deda privezli jsme mu tam kanape a skrin. Vikend byl dost narcny a to se nekomali sobotni prace - zabudovani vchodovych dveri a dlazdickovani. Za to jsme meli v nedeli zase stojici vodu ve sklepe na zemi. U tepelne cerpadlo prasklo tesneni od hloubkoveho vrtu a jak se hleda v nedeli instalater nemusim popisovat. Nas ta voda (v tomto pripade Sole) skutecne miluje. Podarilo se nam vsak odtransportovat kaminky na plochou strechu, 10 pomocniku to zvladlo behem 60 minut. Super je ze jsme se zbavili jedne casti stavebniho dreva a mame trochu vice mista okolo domu. Pres cely vikend jsme si pohrali s pokladanim laminatu a k nasemu prekvypeni mame v nedeli vecer kuchyn, jidelnu a obyvak temer komletne hotovy. Koupelna v prizemi ma dlazdicky temer po zdech a tak byl tyden zase naplnen bez pauzy.

Dnes 23.10. mame male stavebni vyroci, 5. mesicu od prvniho vykopu zakladu. A presne pred rokem jsme se rozhodli stavet dum a odstehovali jsme se do Eggenberg.

pondělí 10. října 2011

21. stavební týden

Tento týden je na programu telesna rehabilitace z posledniho tydne ktery byl extremne narocny. Na programu jesou pouze tyto cinnosti:
- elektrikar pokracuje v osazovani zasuvek a vypinacu
- omitkar opravi vnitrni omitky
- dokonci se odvodneni okolo cele fasady, zasadi se obrubniky a zasypou kamenim
- pokladani dlazdicek v koupelnach a na zachode

sobota 1. října 2011

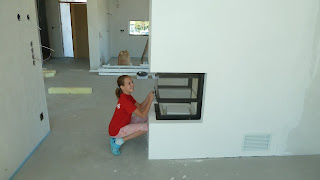

20. stavební týden

Uplynulý tyden zmenil opticky nas dum a radu technickych zmen. Konecne je hotova fasada a odmontovane leseni nam konecne ukazala cely dum. Nam se pohled velice zamlouva a libi. V obyvaku nám pribyl krb. Vyber firmy byl skutecny velice dobry tah. Pan Schönbacher pracoval nejen ciste, ale i do posleniho detailu presne. V patek byli dodany vchodove dvere, zaluzie a chybejici material k oknum. Bohuzel je to momentalne s nasemi montery casove spatne a tak montaz se neda na pristi dny ani naplanovat. Ve stredu se rozjelo tepelne cerpadlo zacali jsme vyhrivat podlahy. Diky absolutne suprovemu pocasi, to neni po 4 dnech moc znat a podlahy vysychyji ze slunecni energie. Od ctvrtka funguji nektere zastrcky, nebot jiz je napojeny dum na elektriku z rozvadece a stavebni rozvadec je jiz historii.
Terminy pro nasledujici 20. stavebni tyden nejsou 100% ale radi bychom zacali nasedujici prace:
- namontovat vhodove dvere, pripadne i zaluzie
- provest opravu vnitrnich omitek
- okolo celeho domu polozit tzv. plotovky
- zacit s dlazdickovanim koupelny ve sklepe
- rada malickosti, ktere nejsou videt

pondělí 26. září 2011

19. stavební týden

V pondělí sice pršelo celý den a docela intenzivně, ale od úterý již celý týden nespadla ani kapka a to je dobrý rekord. Fasádníci se sice činní, ale jsou stále pomalí a tak i nadcházející týden bude stát lešení. To by se nám sice hodilo na dokončení oken a žaluzií, ale to se nějak vyřeší.
Protože výrobce tepelného čerpadla nemel volný termín bude se startovat topeni až nyní ve středu. Za to jsme stihli vymalovat celou kotelnu a i komplet vydlaždičkovat. Jedna změna plánu byla positivní, ve středu montovali garážový vrata.


A co nás čeká následující víkend:
- když to dobře dopadne bude fasáda hotova
- stavitel krbu se pustí do instalace kamen v obýváku
- ve středu se spustí tepelné čerpadlo a začne se s tzv. vytápěcím programem, v rámci kterého se podlahy vysuší, aby se dali pokládat podlahy.
- přepojení přívodu elektriky ze stavebního rozvaděče do domovního rozvaděče
- montáž vchodových dveří se tento týden asi nestihne

neděle 18. září 2011

18. stavební týden

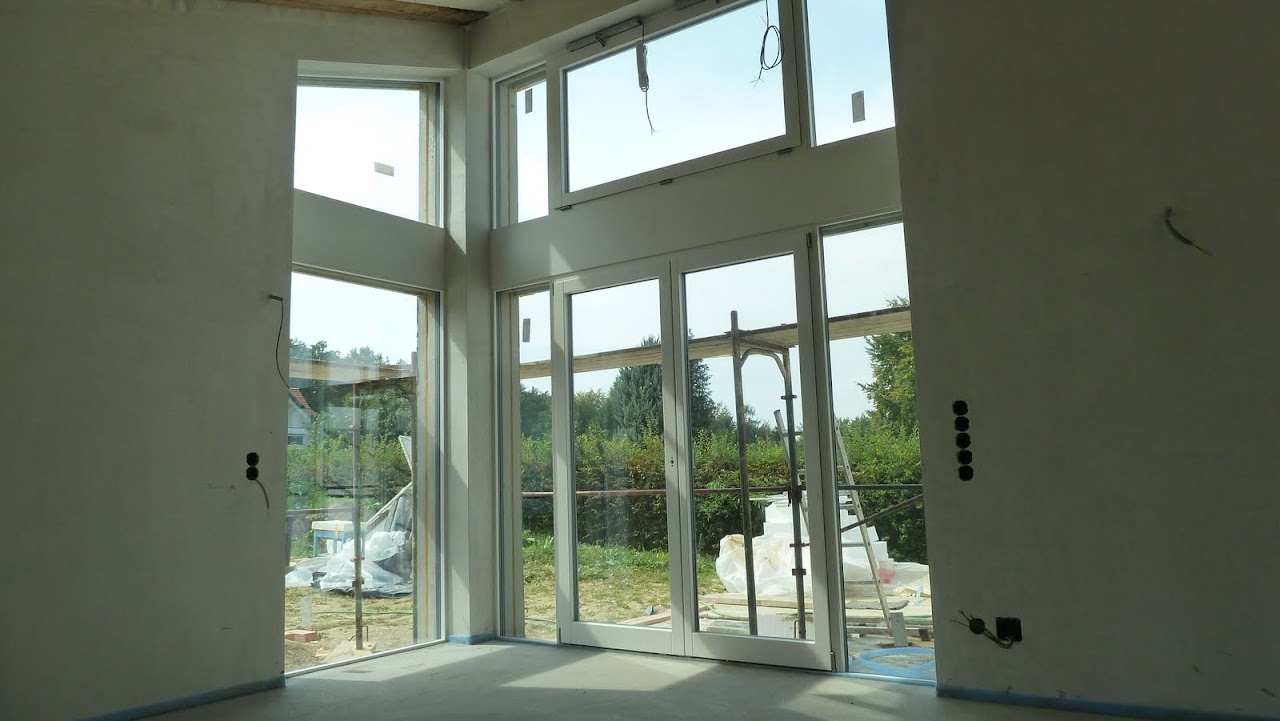

Fasada se presne podle mých odhadu nestihla. Jinak vse docela podleplanu, nejvetsi akce byla rozhodne montaz oken. Vchodove dvere, Raffstore a silikonovani jeste neni hotovo, ale po dokonceni fasady a stropu se bude zase pokracovat.

Plan na nadchazejici tyden je pestry:
- dokonceni fasady do konce tydne(doufam)
- snad se dozvim termin montaze garazovych vrat
- instalace tepelneho cerpadla a nasledovne start vytapecicho a vysusovaciho programu
- elektroinstalace pro tepelne cerpedlo a mozna i proud do jedne casti domu
- polozeni sadrokartonu na stropy v patre (110 m²)
- objednat vnitrni okenni parapety

pondělí 12. září 2011

17. stavební týden

Tak trochu poklidnější čas na stavbě, by se mel během následujícího týdne změnit na velice intenzivni dobu a tak momentálně známé práce, které nás tento týden čekají, aby pak mohl vypuknout závěrečný finiš - poslední stavební měsíc.
- dodělaní fasády, ale na včasné dokončení podle dohody už skutečně nevěřím
- instalatér udělá v úterý vodní přípojku na velké terase a sobotní nehodou zrušený stavební přívod již neobnovíme
- klempíř musí udělat oplechování atiky u ploché střechy
- elektrikář udělá otvor na průchod anténních kabelů z půdy k satelitu
- v patek mají být dodaný okna a v sobotu, by se melo začít s montáží
- porada se Süd Bau o provedení stěrkového okraje fasády
- hromosvod firma nám stále ještě nedodala Atesty a chybí přípojky na okapové roury
- musíme koupit a položit dlaždičky na podlaze v kotelně (pod tepelné čerpadlo)
- u Laury v pokoji přidělat na strop háky na houpací křeslo

Jsou to skutečně spíše maličkosti, ale je třeba je taky dodělat.

neděle 11. září 2011

První volná neděle

Po 112 pracovních dnech jsme si po krátké návštěvě stavby užívali celé odpoledne na blízkém koupališti ve vesnici Eggersdorf. Současně poslední den prázdnin a tak alespoň jeden nepracovní den všichni tri společně.
Na stavbu jsme zajeli pouze nainstalovat odvlhčovač a pak na večer ho vyprázdnit.

sobota 10. září 2011

pracovní sobota

Mela to byt velice poklidná pracovní sobota, za slunecneho pocasi a 28°C. Ráno dojet vybrat do Bauhaus dlazdicky a pak na stavbě trochu pomoci fasádníkům, aby se jim páteční termín vydařil (moc tomu vsak zatím neveřím).

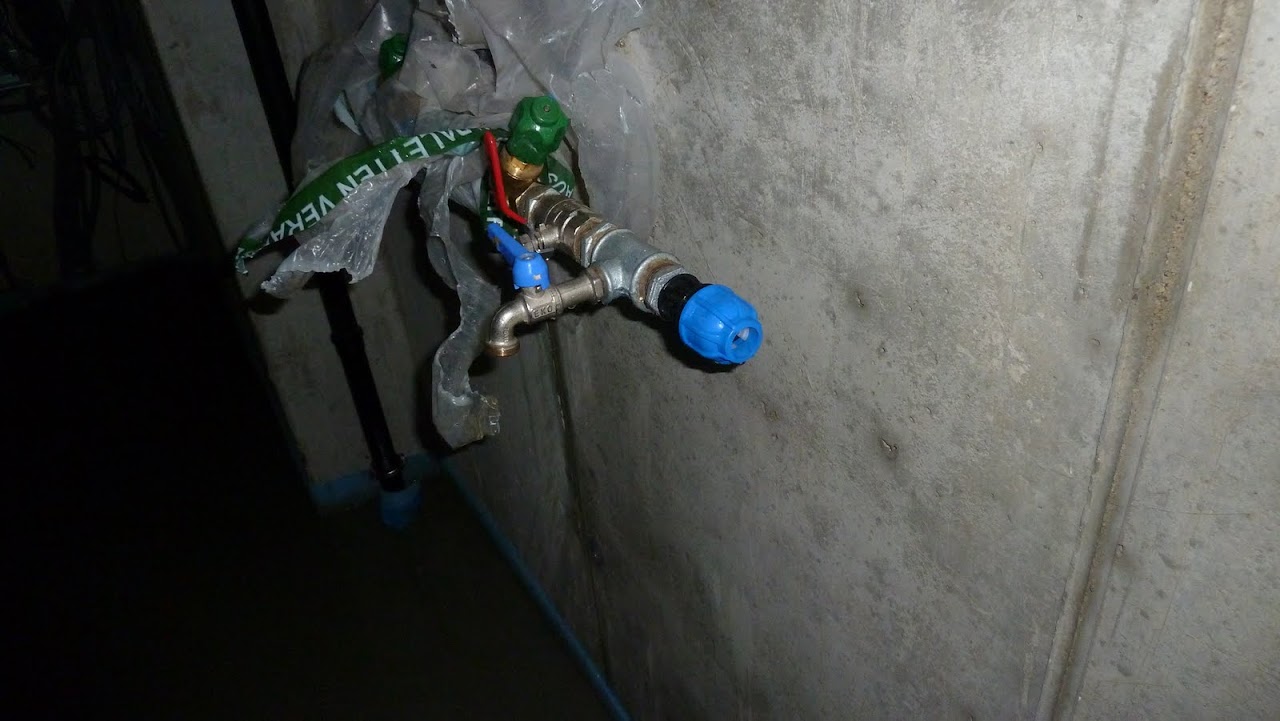

Do domu se smí jen sporadicky, nebot včera dodělali estrich v patře i ve sklepe, a tak se Dana prochazela patrem, trochu merila a vymýslela koupelnu. Já a Laura jsme jiz pomáhali řezat polystyren, kdyz Dana křici PRASKLA VODA, PRASKLA VODA !!! Všeho jsem nechal, a ačkoliv jsem vedel, ze do sklepa jeste nesmím, obiham cely dum, abych se tam dostal. Kdyz dobehnu do sklepa, Dana se marne snazi zastavit vodotrysk, na podlaze je jiz vic jak 1 cm vody. V soku se snazim tocit kouhoutkem nez me za 3 sekundy napadne, ze nekde je páka na zavření, ale v té tme neni jenoduche ho najít a tak nejprve dlaní vsí silou stlumým valící se proud (tlak vody je 10 bar !!!).
Zavřeno, voda netece. Az ted vidím, ze tvrdá hadice, která vede oknem ven k provizorní stavební vode lezí na zemi. Proste vypadla roura (hadice) z mufny. Nemáme, ale cas přemýslet, co a jak a letíme všichni tri pro vysavac, prodluzovacku, kýbl a hydry. Voda se dostala zatim jen na 50% sklepa, tedy do pokoje pro hosty, fitness a skladu. Trvá nám asi 45 minut, nez jsme stojící vodu vysáli. Pri tom jsme vyprázdnili přiblizne 20 vysavaču a dva plný velký kýbly vody. Vseho vsudy skoro 400 litru vody, které stihli behem cirka 2-3 minut vytéci.

Kazdý dalsí komentár je zbytecný - stavba domu není nic pro slabé nervy a bábovky. To ví asi kazdý, kdo sám stavěl dum.
Ted musime doufat, ze zapnutí topeni bude fungovat a vlhkost se nám podarí do zimy z velké cásti vytopit tepelným cerpadlem. Dlazdicky ve sklepe budou muset pockat.

úterý 6. září 2011

16. stavební týden

Tento týden jsou nasledujici prace na programu:
- prace na venkovni fasade zacali (2 tydny)
- stavebni firma musi opravit terasy, ktere maji opacny spád nez maji mit (streda). Egon se predvedl a rozdil je 4 cm, spad od hrany terasy k domu!!!
- instalater dokonci v utery pokladani podlahoveho topeni
- elektrikar dodela posledni prace pred fasadou a podlahou
- v patek a sobotu se bude pokladat estrich (betonova podlaha)
- s malirem pokuju domluvime termin na vymalovani
- tesar dodela z leseni zatepleni strechy a stropu
- stanovime termin na instalaci sadrokartonovych desek na stropy
- musime vybrat a koupit dlazdicky na podlahu do sklepa

Po polozeni estrich (posledni betonova vrstva podlahy) se 3 dny nesmi do domu, venku pracuji fasadnici a tak mame pouze jednu praci, dale pracovat na vodnich cestach. Nebot nas prudke deste stale dopravazeji a situaci rozhodne nezlehcuji. Vcera v pondeli 5.9. byla posleni boure, nastesti naprselo behem 20 minut pouze 40 mm.

pátek 2. září 2011

15. stavební týden

Za poslední dobu jsme opticky moc nepokročili, za to nás dést 2x poctivě vypláchl.
Momentálně probíhají práce na podlahách, tedy včetně vedení elektriky a vody, izolace a podlahové topení. Současně se dokončují poslední přípravy na fasádu, boxy na zalusie, izolace a venkovní elektrické vedení.
