úterý 31. května 2011
Hrubá stavba / 7. den
Plán na dnešní den je jednoduchý. Odmontovat a očistit šalovaní sklepních sten, což představuje 390 m² šalovací konstrukce. Naštěstí se autojeřáb dostal na téměř kolem celého domu a nemuseli jsme většinu vnějších panelu ručně zvedat 3 metry do výšky. Byla to fuška a díky pomoci kamaráda a kamarádky se to zvládlo rychleji než se očekávalo. A tak jsme se pustili a dodělali drenáž okolo celého domu a Dana s Birgit natřeli skoro 30% betonu bitumenní hmotou.
pondělí 30. května 2011
Hrubá stavba / 6. den

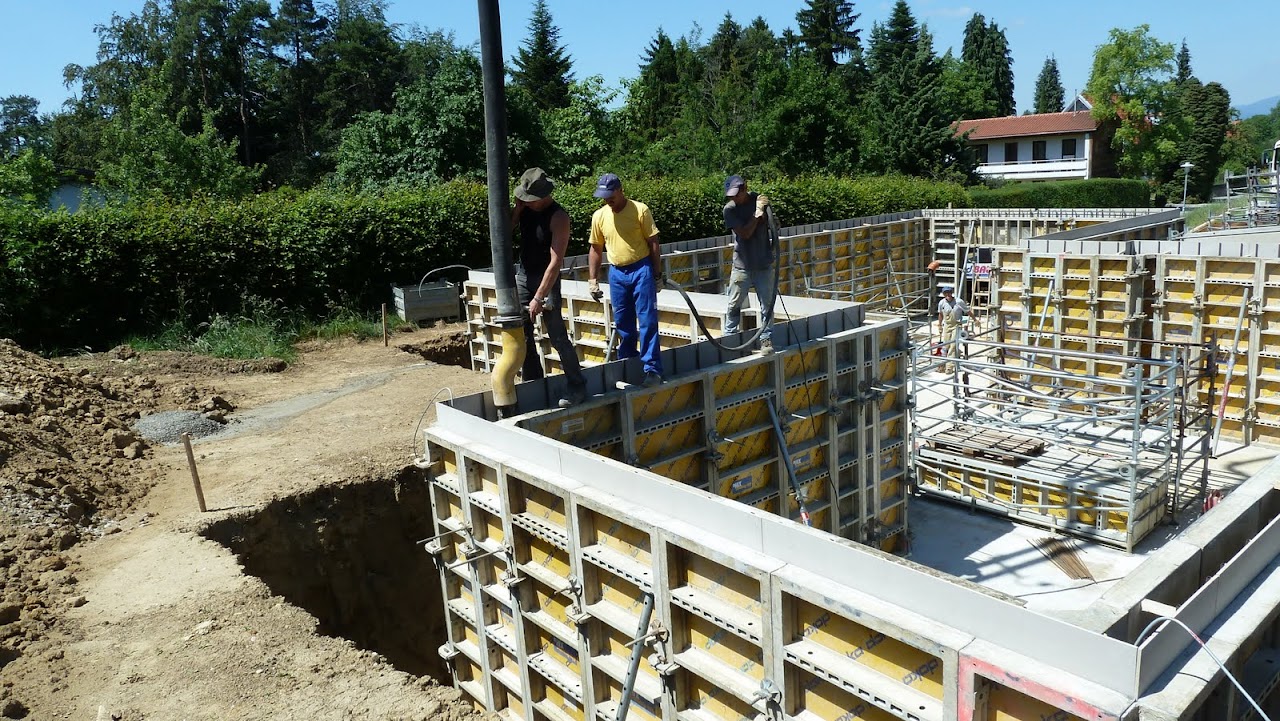

Díky našemu pracovnímu nasazení v neděli se dnes ráno mohlo již začít s vnitřním šalovaním. Tempo typicky vysoké, šalovací tabule jen lítali, že jsem musel dávat pozor, abychom nezapomněli zabudovat dózy na elektriku, které ráno elektrikář narychlo dodal. Pak jsme vyrobili 3-metrový překlad nad vjezd do garáže a ve 14 hod. už přijela první míchačka. Do obvodových stěn sklepa padlo 42 kubíku betonu a v 17:30 hod. stavební firma odjela. Pak nastalo každodenní uklízení z naší strany a jako obvykle jsme v 19:30 dorazili domu.
sobota 28. května 2011
pauza díky dešti
Naplánováno bylo i dnes pracovat ale téměř celodenní déšť. V pondělí si budeme muset pospíšit, třeba se betonování sklepních obvodových stěn stihne.
pátek 27. května 2011
Hrubá stavba / 5. den
únava je již znatelná, tempo stavební firmy stále stejné, tedy sprint sprint. A co dnes bylo na programu:
- děda připravil 7 oken do sklepa
- dokončilo se vnější vyšalování sklepních sklepu
- příprava stropního napojení
- tuny železných roštu se vložili do sklepních obvodových stěn
- instalovali jsme vývody pro vodu, elektrický proud a telekom
- začala příprava překladu vjezdu do garáže
- další dodávky šalovacích panelů a štěrk na drenáže
Počasí nám i dnes přálo, na zítra je předpověď dešťová a tak uvidíme jestli z toho něco bude.
- děda připravil 7 oken do sklepa
- dokončilo se vnější vyšalování sklepních sklepu
- příprava stropního napojení
- tuny železných roštu se vložili do sklepních obvodových stěn
- instalovali jsme vývody pro vodu, elektrický proud a telekom
- začala příprava překladu vjezdu do garáže
- další dodávky šalovacích panelů a štěrk na drenáže
Počasí nám i dnes přálo, na zítra je předpověď dešťová a tak uvidíme jestli z toho něco bude.
čtvrtek 26. května 2011
Hrubá stavba / 4. den

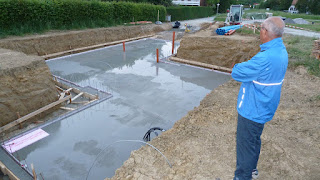

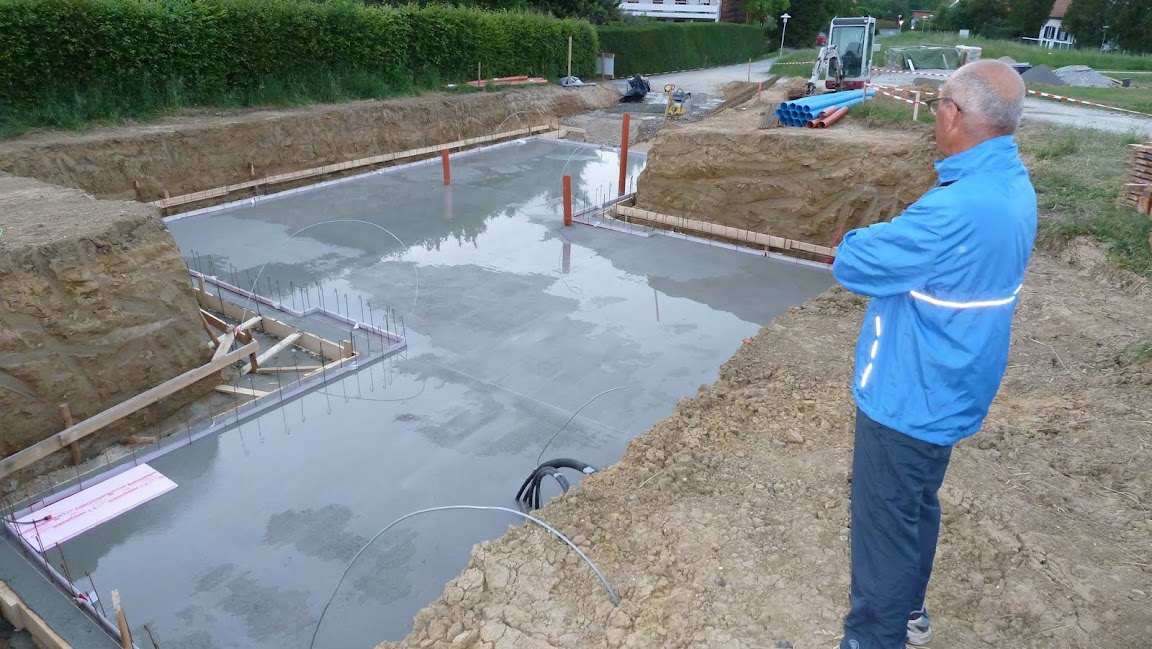

Nejdrive jsme vypousteli vodu z betonu kterou jsme tam vcera od 22 hod. napousteli. Pak se cela zakladni deska vysalovala a veskere pomocne kontrukce ze dreva byli odstraneny. Bagrista po te zacal rozsirovat stavebni jamu, v mistech ktere byli v patek a sobotu ne uplne presne provedene a meli bychom problemy pri pracech okolo sklepnich zdi. Soucasne probihalo sterkovani okolo zakladni desky a pokladani drenaznich trubek. Ty se pak zasypali. Po uklidu a zarazeni pomocnych koliku, jsem zacali se salovanim obvodovych vnejsich sten sklepa. Pocasi je zatim dobre, zitra to vsak nevypada tak slunecne.
středa 25. května 2011
Hrubá stavba / 3. den
Co se dnes udalo:

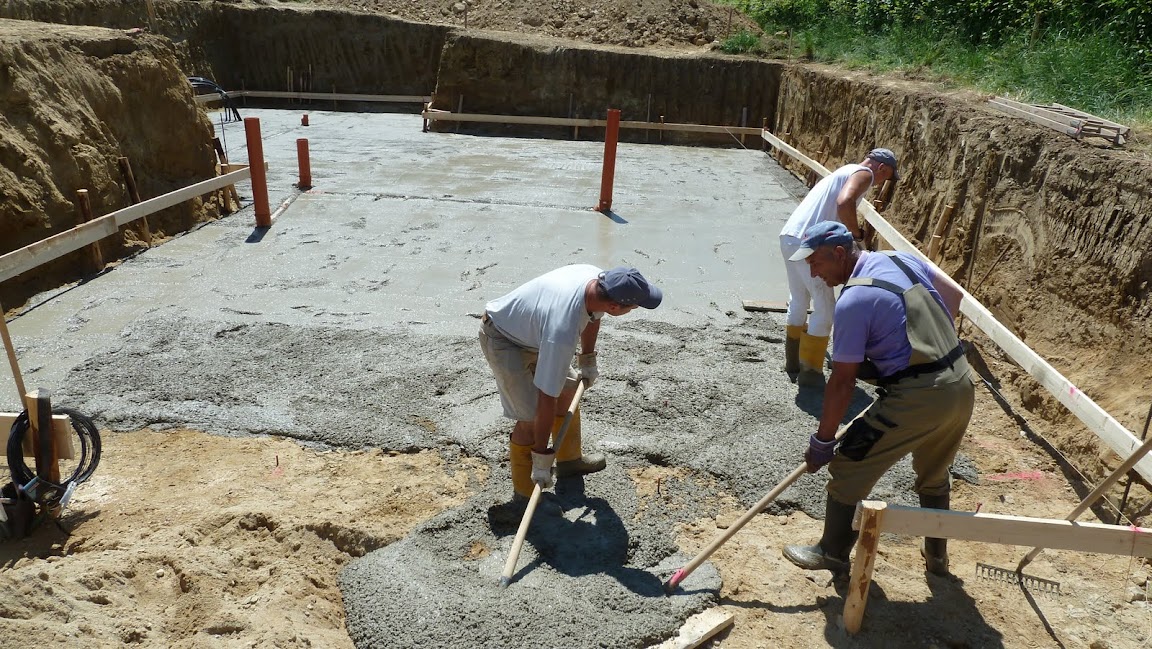

Priprava na betonovani zakladni 25 cm desky:
- salovani obvodu fosnami
- pokladani a dratkovani zeleznych vyztuzi
- polozeni hromosvodu
- izolace odpadu a hadic z hloubkovych vrtu
- dratkovani (spojeni vsech vyztuzi)
- betonovani z 8 automichacek
- montaz fugenblech (nevim jak se to rekne cesky)
- napusteni cele plochy zakladni desky vodou
úterý 24. května 2011
Hrubá stavba / 2. den
Dnes bylo skutecne teplo, +28°C ve stínu a toho zatím moc nemáme.
pondělí 23. května 2011

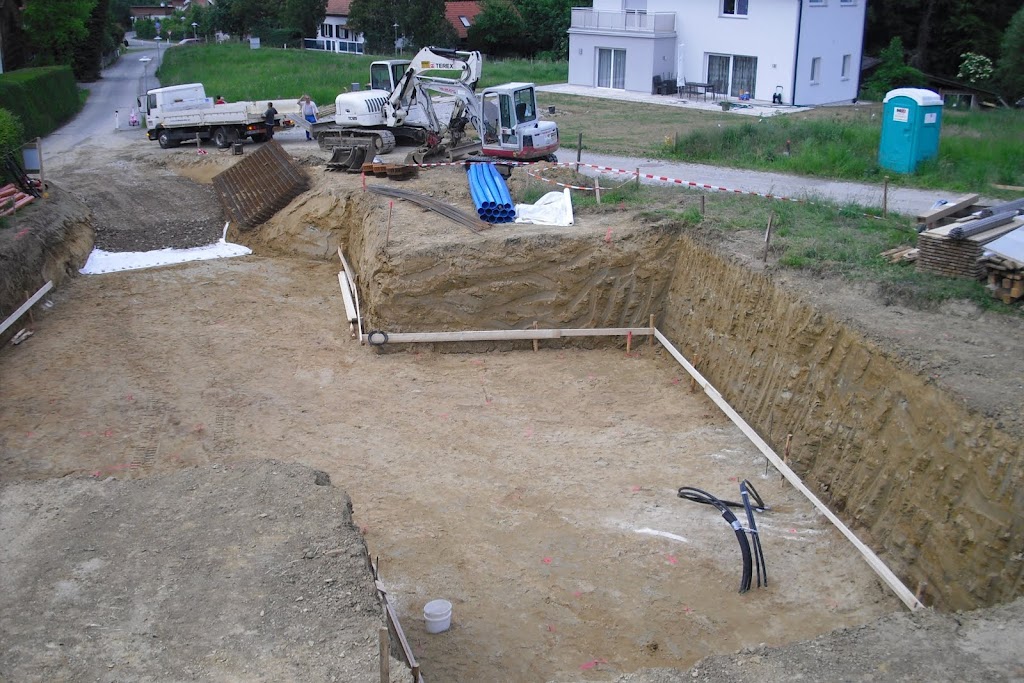

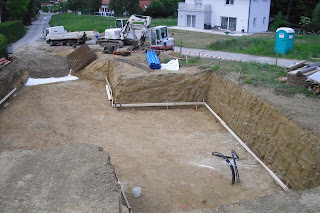

Hrubá stavba / 1. den
Stavba začala tam, kde jsme v sobotu skončili a sice bagrovaním a dolovánim skály. K prekvapení všech účastníku, jsme v Hönigtal narazili na skálu o rozměrech, které zdejši obyvatele ješte nevideli. Celych 5 hodin se jeden bagr se zbijeckou snažil tuto skalu pokorit. Pak az zacala skutecna prace stavebni firmy a jeho pomocniku Tomas a tata Milos. Na techhle pracech je nejhorší to, ze stavebni jáma vypadá chvíli jiz jako hotova a nejednou se zacne zase neco kopat. Vlastne jsem si myslel, ze jsme odvezli zeminu jiz vsechnu a dnes se odvezlo jeste 9 nakladaku tedy skoro 100 m³. Celkove se blizime sume 1000 m³ vyvezene zeminy, šílený.
Se stavebni firmou jsme zacali pripravovat podklad pro betonovou vrstvu, tzv. zacistovaci vrstvu, na kterou pak polozime zakladni desku.
Všeho vsudy jsme asi jiz jeden den po zadu, nebot vykopove prace meli byt komletne v pondeli rano hotove, a ted ješte chybi drazky pro kanal a protimrazovou stenu pod garazi. Za to je jiz pripraveno z casti na betonovani.
S pocasim mame ješte štestí, dnes pršelo, ale jen 15 minut.
Se stavebni firmou jsme zacali pripravovat podklad pro betonovou vrstvu, tzv. zacistovaci vrstvu, na kterou pak polozime zakladni desku.
Všeho vsudy jsme asi jiz jeden den po zadu, nebot vykopove prace meli byt komletne v pondeli rano hotove, a ted ješte chybi drazky pro kanal a protimrazovou stenu pod garazi. Za to je jiz pripraveno z casti na betonovani.
S pocasim mame ješte štestí, dnes pršelo, ale jen 15 minut.
sobota 21. května 2011
Výkopové práce 2.den

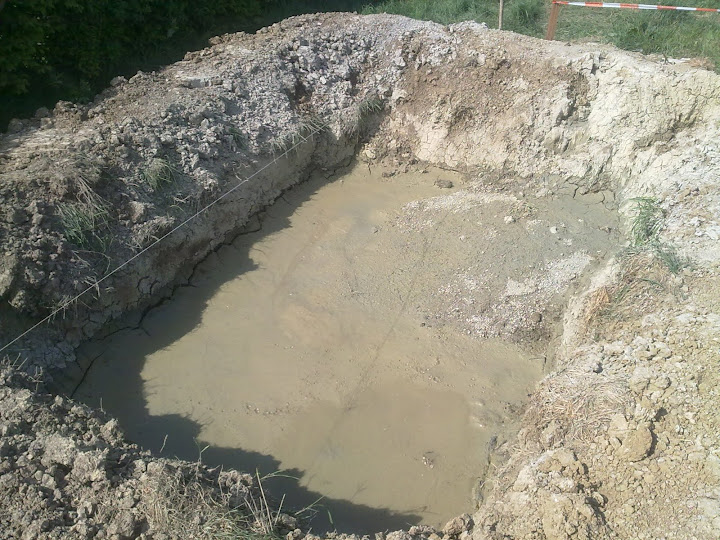

Ve 14 hodin jsme donuceni skoncit. Narazili jsme na skálu, který se dá rozbít jedině sbíječkou. V pondělí přijede jiný, mensí bagr s razným hrotem. Pak se dodela spojení tepelných vrtu a po kontrole, případné oprave výsky podlahy se začne betonovat první vrstva.
pátek 20. května 2011
Výkopové práce 1.den
V 6:30 jsme na stavbě a bagrista již zahřívá 22-tunový bagr.
Jak vše probíhalo můžete sledovat na fotkách.
Na počasí máme štěstí, ale bez malého zádrhelu se to neobešlo. Ve 13:00 hod. praskla hydraulická hadice na bagru a 3 hodiny jsme stáli. Za to když jsme to v 20:00 hod. zapíchli a podívali se na dílo hluboké, tak jsme přesto něco udělali.
Zítra se bude pokračovat.
pondělí 16. května 2011
První stavební povolení
Ještě 4 dny do začátku stavby a my máme od dnešního dne již první stavební povolení od Úřadu pro ochranu přírody v Grazu.
To je samozřejmě myšleno ironicky.
52 dní (7,5 týdne) je skutečně maximální vypětí pro Ouředníky.
To je samozřejmě myšleno ironicky.
52 dní (7,5 týdne) je skutečně maximální vypětí pro Ouředníky.

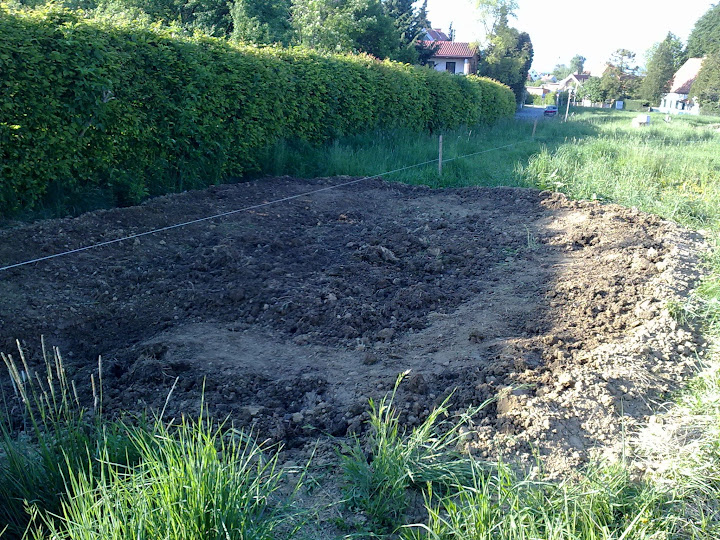

sobota 7. května 2011
Krátíme si čekání
čtvrtek 5. května 2011
Stavba začne bez povolení
Dnes jsem na obecním úřadě při neočekávaně konstruktivním rozhovoru domluvil, že stavba může začít.
Náhoda je totiž blbec. Oni u nás ve firmě poptali okna na přestavbu jednací síně a já tam jel vlastně na jednání o oknech. Ale již dopředu jsem věděl, že hlavní důvod je pro mně naše stavební povoleni. A akce se zdařila, starosta ústně souhlasil, že můžeme začít bez povoleni, které pak bude následovat.
Hned jsem zavolal stavební firmu a bagristu a domluvil termíny.
Bagr přijede 20.5.2011 a stavební firma 23.5.2011.
Konečně přestane to věčné čekání.
Náhoda je totiž blbec. Oni u nás ve firmě poptali okna na přestavbu jednací síně a já tam jel vlastně na jednání o oknech. Ale již dopředu jsem věděl, že hlavní důvod je pro mně naše stavební povoleni. A akce se zdařila, starosta ústně souhlasil, že můžeme začít bez povoleni, které pak bude následovat.
Hned jsem zavolal stavební firmu a bagristu a domluvil termíny.
Bagr přijede 20.5.2011 a stavební firma 23.5.2011.
Konečně přestane to věčné čekání.
neděle 1. května 2011
Oslava - Spatenstich
My sice stále ještě žádné povolení ke stavbě nemáme, ale na oslavu povolení nepotřebujeme a tím pádem ani žádné úředníky.
Od jedenácti hodin prší, lítají blesky a hřmí. My nevíme, co udělat, odříct se nám ale nechce.
Když vám budeme vyprávět, že s prvním hostem, který přišel, přestalo pršet a postupně začalo svítit i slunce, tak nám to nebudete asi věřit. Ale když vám řekneme, že při loučení začalo během 5 minut lít jako z konve, tak řeknete, že si vymýšlíme. A skutečně to tak bylo.
Sice mnoho z pozvaných lidí nepřišlo nebo odřeklo, přesto se nás sešlo 35 a všichni se více jak 3 hodiny bavili a oslava se skutečně vydařila. Tak teď již dostat jenom ty povolení.
